Política Governo federal ainda não tem posição formada sobre conclusão da usina nuclear de Angra 3, diz ministro

Compartilhe esta notícia:

Em 2019, a Eletronuclear contratou o BNDES para estruturar um modelo de financiamento para a conclusão das obras.

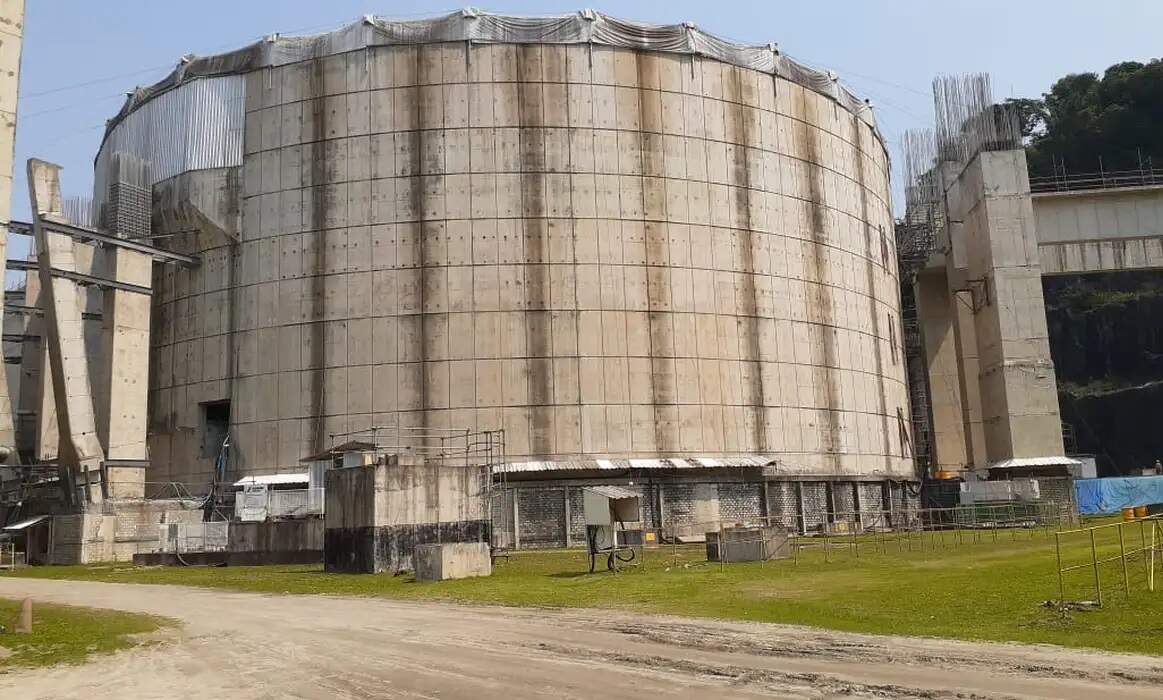

Foto: Maurício Almeida/TV Brasil
Em 2019, a Eletronuclear contratou o BNDES para estruturar um modelo de financiamento para a conclusão das obras. (Foto: Maurício Almeida/TV Brasil)

O governo federal ainda não tem uma posição formada sobre a conclusão da usina nuclear de Angra 3, no Rio de Janeiro, segundo o ministro de Minas e Energia, Alexandre Silveira, em conversa com jornalistas nesta quarta-feira (24).

“Estávamos aguardando os estudos do BNDES que estão sendo entregues agora, e a partir desses estudos uma decisão vai ter que ser tomada”, disse.

Segundo Silveira, “qualquer decisão não vai ser motivo de comemoração porque fazer tem custo, não fazer tem custo também indireto”. O ministro disse que o assunto pode ser pautado na próxima reunião do Conselho Nacional de Política Energética (CNPE), ainda sem data.

O ministro confirmou que a tarifa de Angra 3 está em torno de R$ 675 a R$ 700 por megawatt-hora (MWh). “Claro que esse preço é decrescente, importante falar isso, começa com isso e termina com R$ 300. Só que não terminar também tem um custo de quase R$ 20 bilhões, que foi gasto lá.”

Angra 3 divide opiniões. Um estudo preliminar da Empresa de Pesquisa Energética (EPE), divulgado pelo Tribunal de Contas da União (TCU), apontou custos de R$ 43 bilhões para os consumidores com a conclusão da usina.

O setor contestou os dados do TCU, reforçando que o estudo era preliminar e não refletia os custos reais da usina, objeto de estudo pelo Banco Nacional de Desenvolvimento Econômico e Social (BNDES).

Os custos de conclusão das obras de Angra 3 serão pagos no valor de venda da energia ao mercado regulado – ou seja, aos consumidores das distribuidoras, como o consumidor residencial e rural, além de comércios e empresas menores.

Em 2019, a Eletronuclear contratou o BNDES para estruturar um modelo de financiamento para a conclusão das obras. O banco também analisa uma estratégia de reestruturação das dívidas de Angra 3.

O banco concluiu que o melhor modelo seria a contratação de serviços de engenharia para a conclusão das obras e de financiamento no mercado – a ser remunerado pela tarifa de energia.

Compartilhe esta notícia:

Voltar Todas de Política

Congresso decide adiar sessão para analisar vetos de Lula, dizem líderes da Câmara dos Deputados
Reforma tributária prevê que advogado, engenheiro e personal trainer paguem menos imposto; veja profissões
https://www.osul.com.br/governo-federal-ainda-nao-tem-posicao-formada-sobre-conclusao-da-usina-nuclear-de-angra-3-diz-ministro/ Governo federal ainda não tem posição formada sobre conclusão da usina nuclear de Angra 3, diz ministro 2024-04-24
Deixe seu comentário
Pode te interessar
